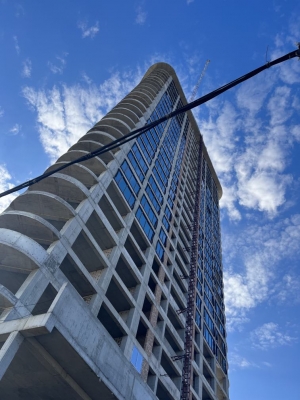

Звіт з будівництва третьої вежі Sun Tower за липень-жовтень 2025
хід
будівництва
31.10.2025
Звіт з будівництва третьої вежі Sun Tower за липень-жовтень 2025

Керамічна цегла та газобетонні блоки.
За липень–жовтень виконано такий обсяг робіт від 15-го до 31 поверху:

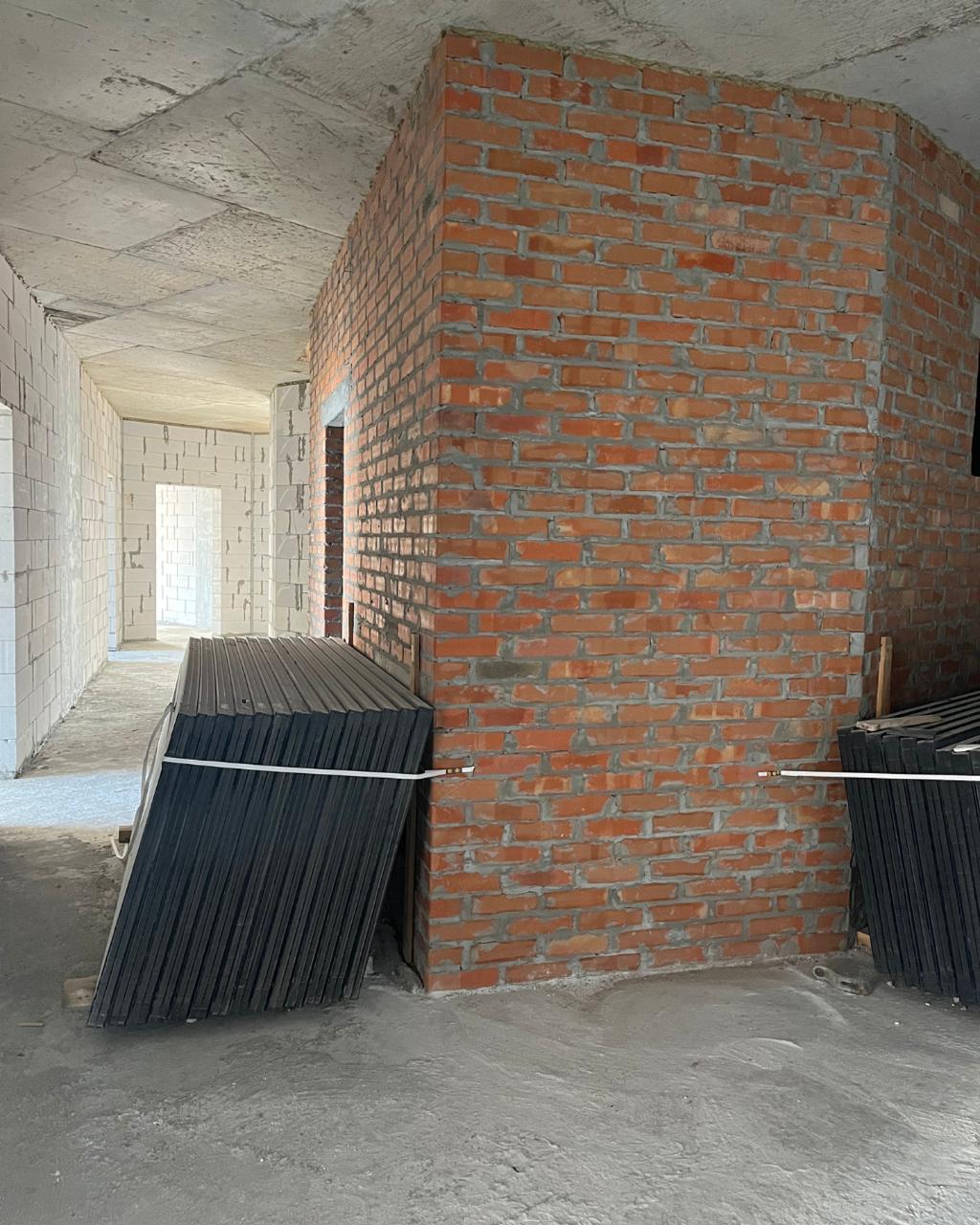

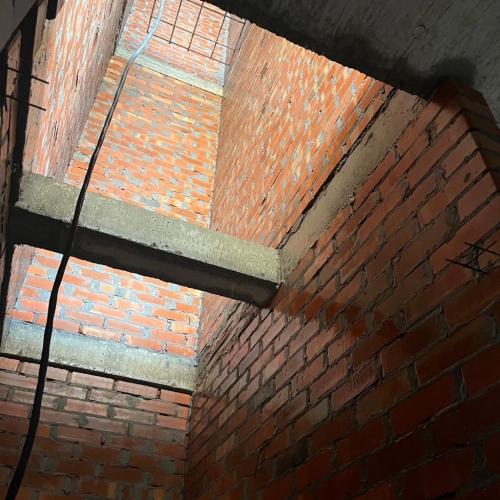

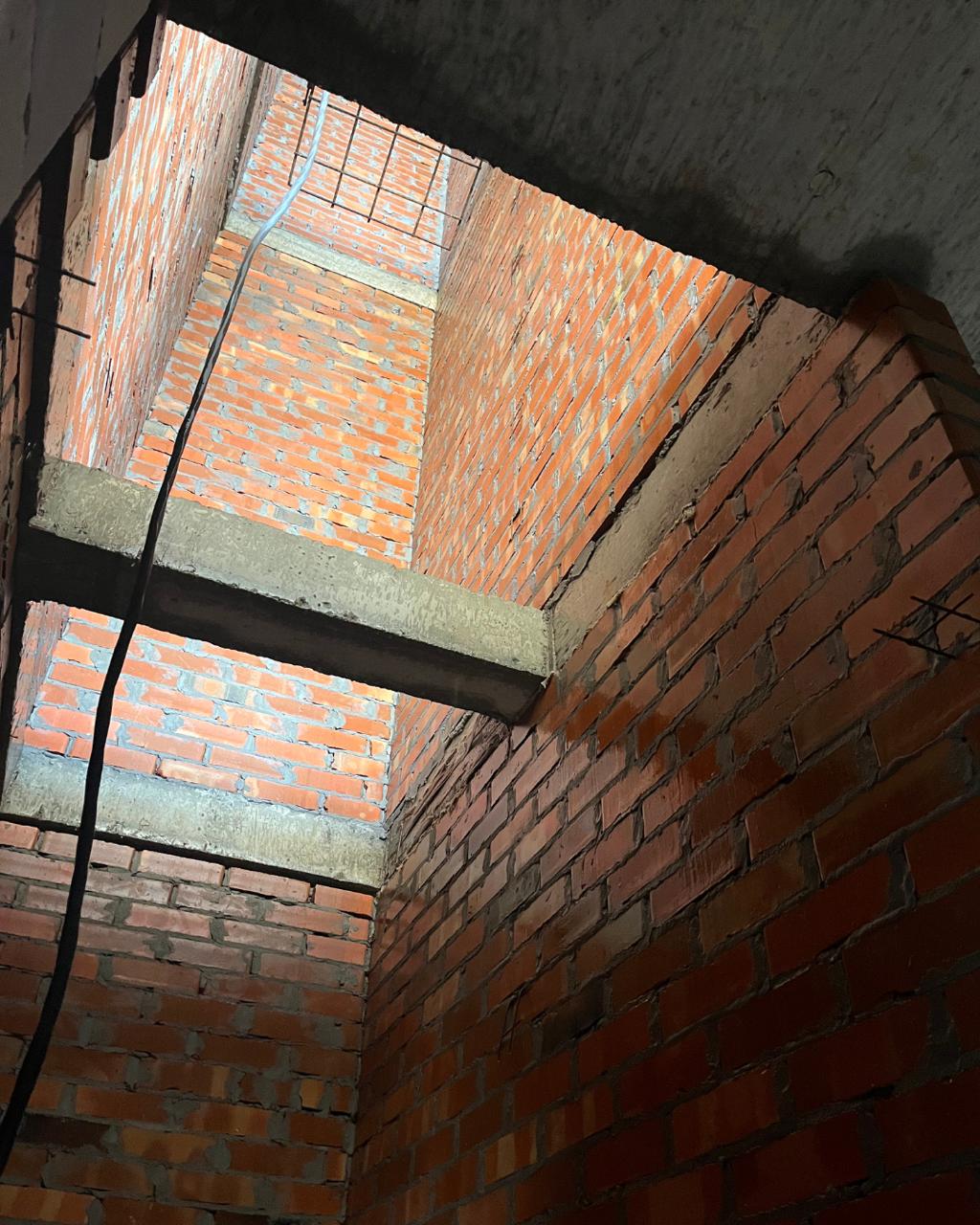

◾️ зведено перегородки вентшахт із керамічної цегли товщиною 120 мм;

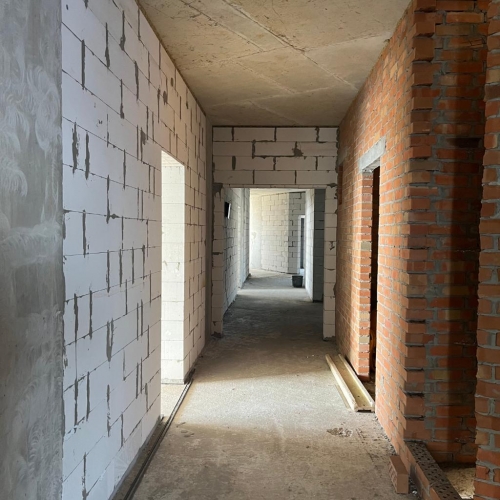

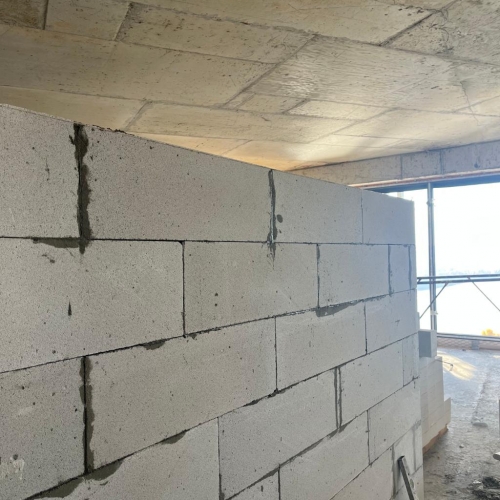

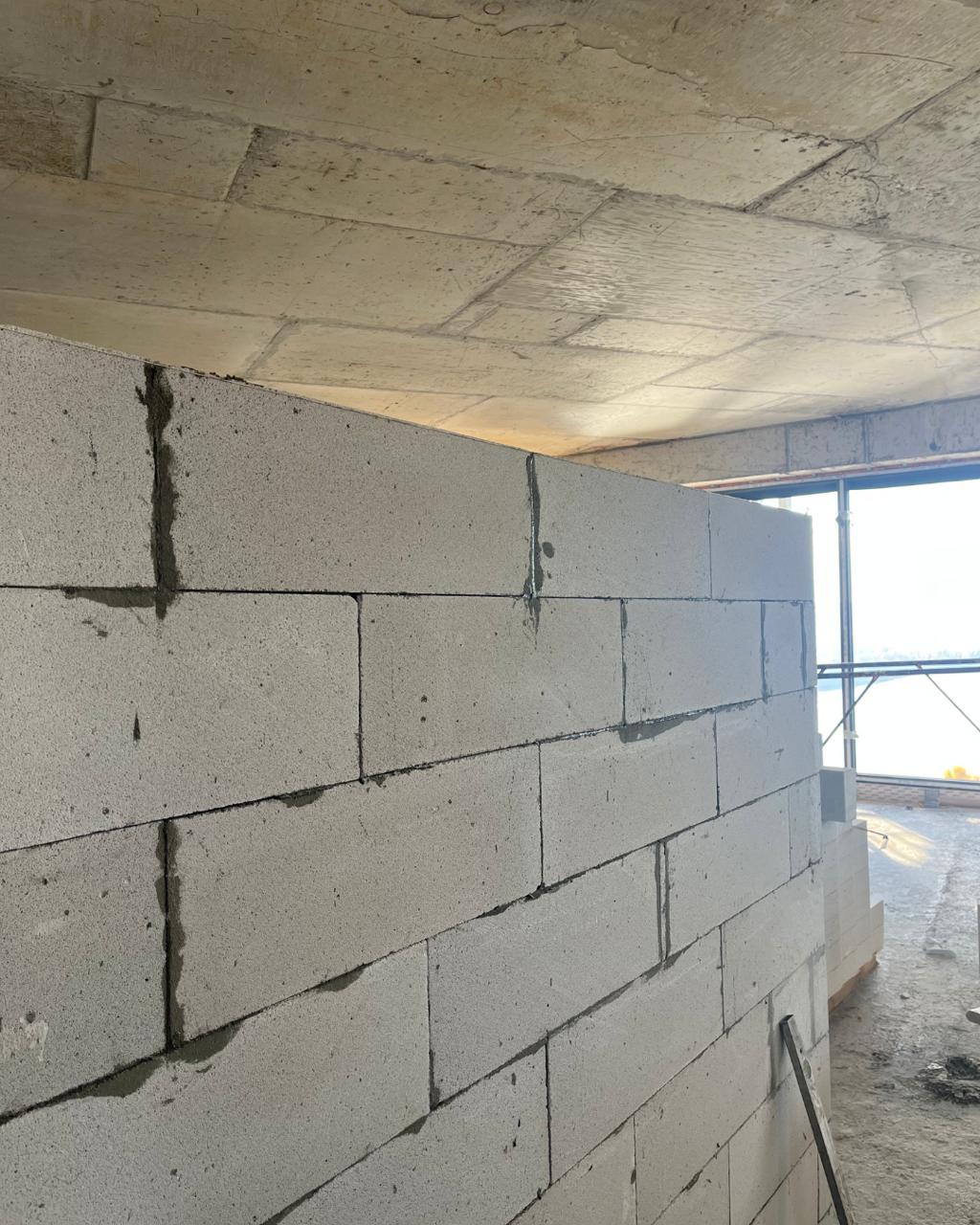

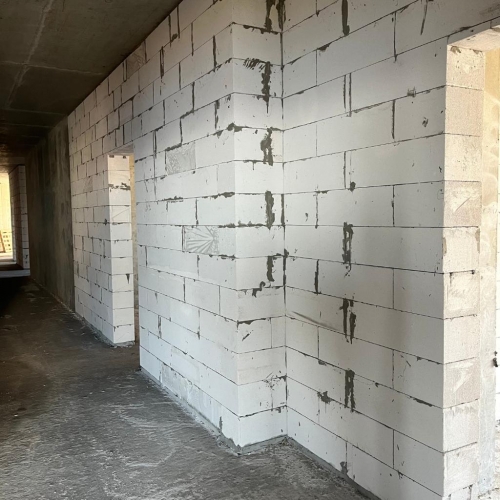

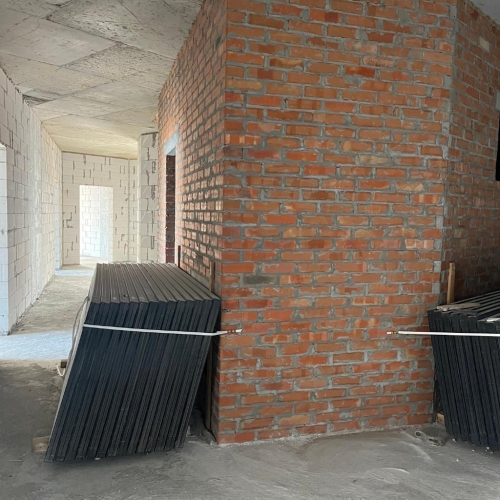

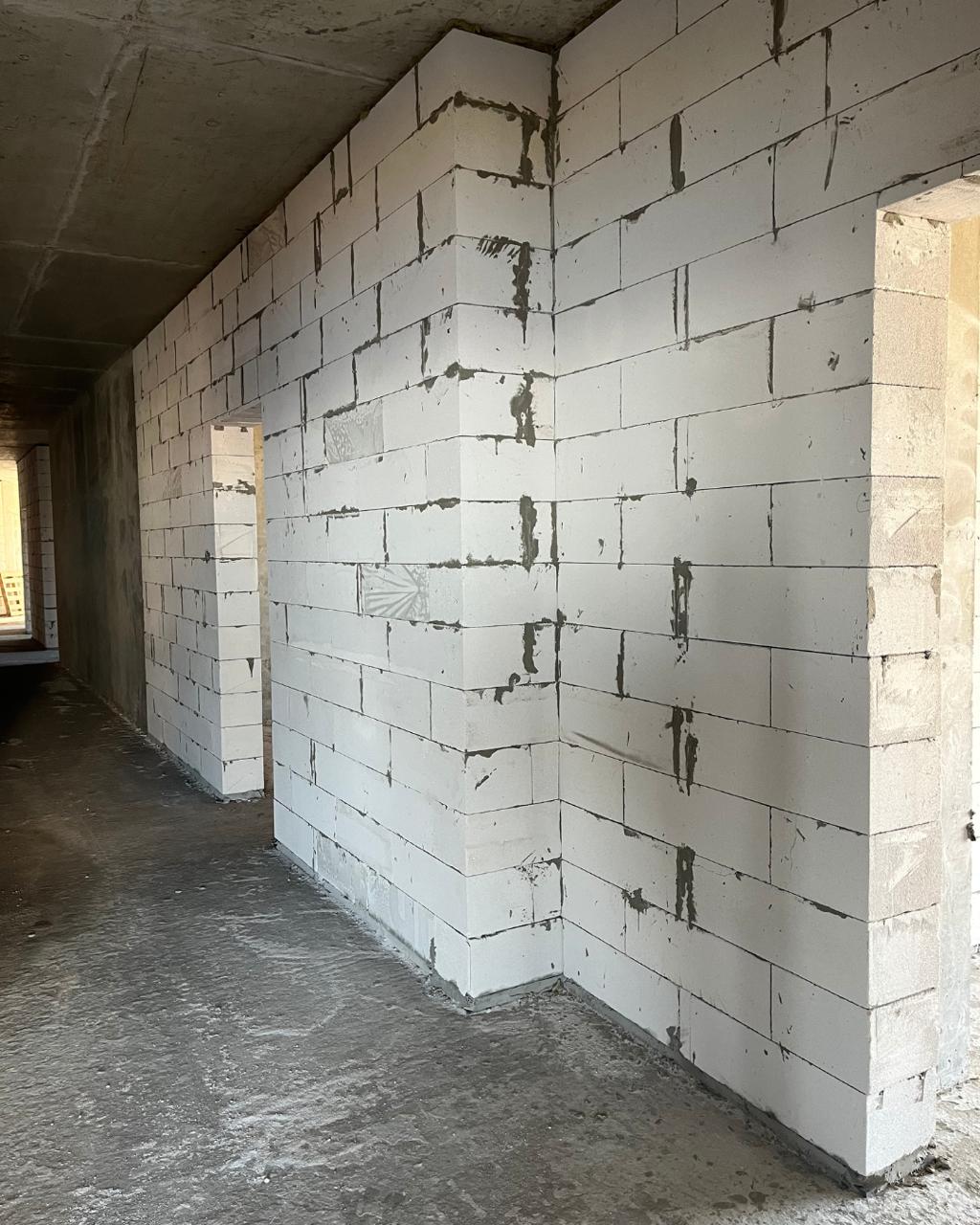

◾️ виконано мурування стін і перегородок із газобетонних блоків товщиною 100–250 мм.
◾️ на 23–25 поверхах змуровано понад 250 м³ стін із газобетону;
◾️ на 15–16 та 26–30 поверхах — десятки квадратних метрів перегородок вентшахт;
◾️ на покрівлі завершено мурування стін і перегородок із керамічної цегли.

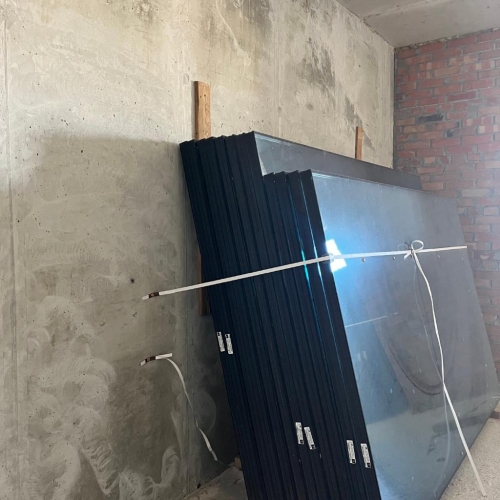

Склопакети.

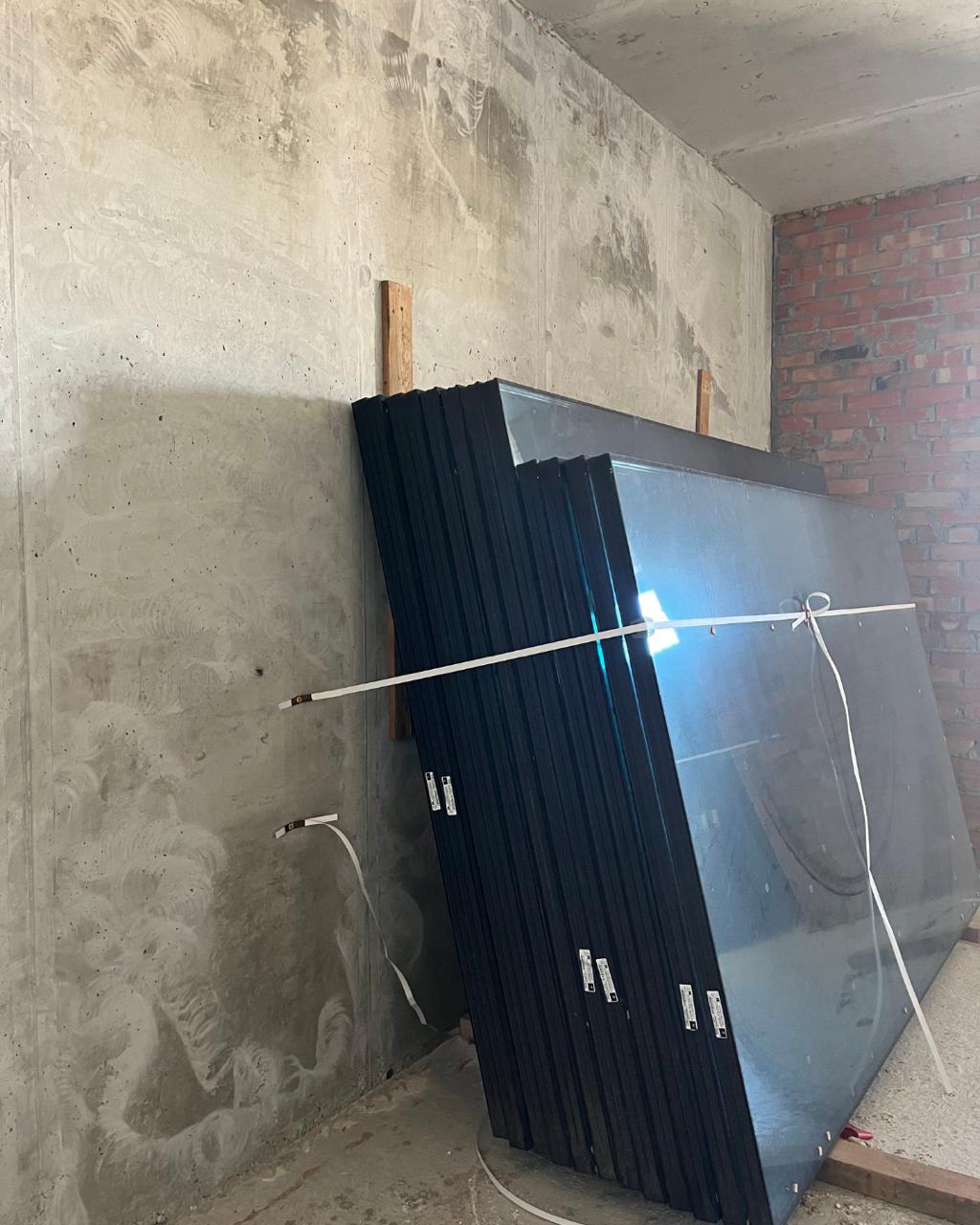

Закуплено та піднято на поверхи 1000 м² склопакетів різних розмірів. Вони вже розміщені на 23–27 поверхах — підготовка до монтажу вікон триває.
